طراحی و نظارت مرحله اول و دوم مجموعه مسکونی – تجاری آزادی
کارفرما: بخش خصوصی
مکان : شهر مشهد
آخرین وضعیت پروژه :
مجموعه مسکونی – تجاری آزادی از ۶ بلوک A1 و A2 وB و C1 و C2 و D

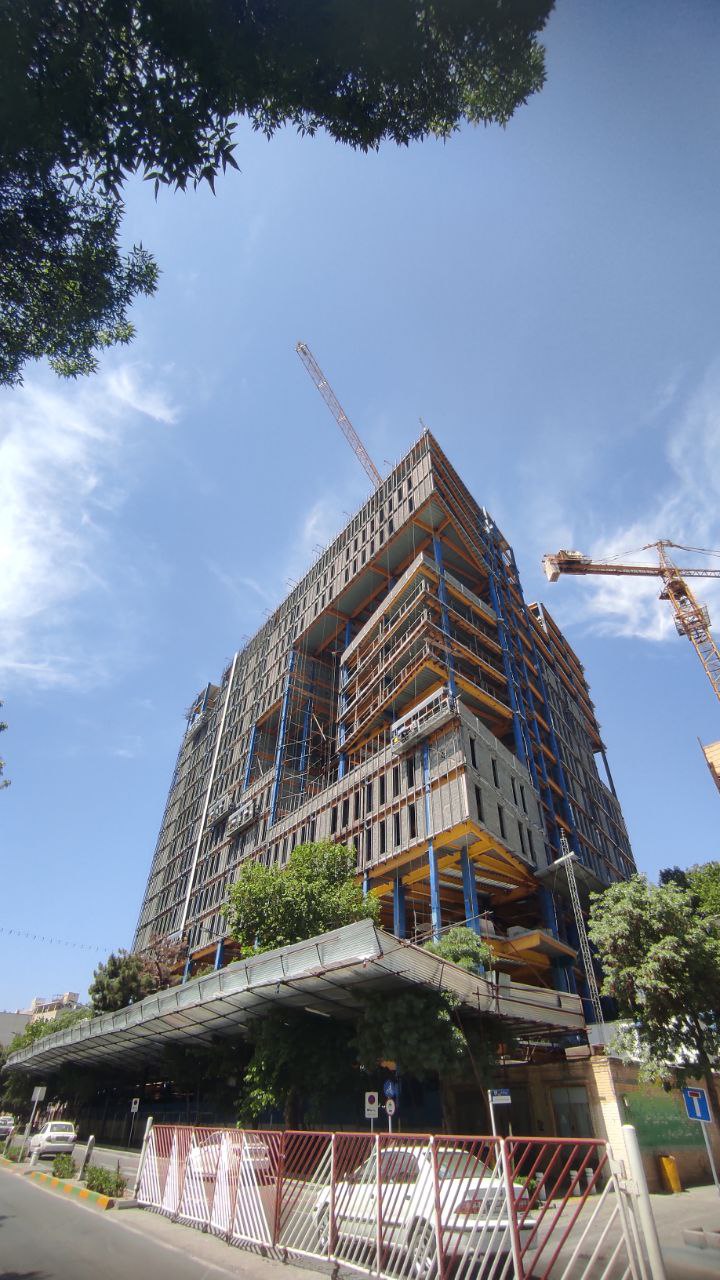

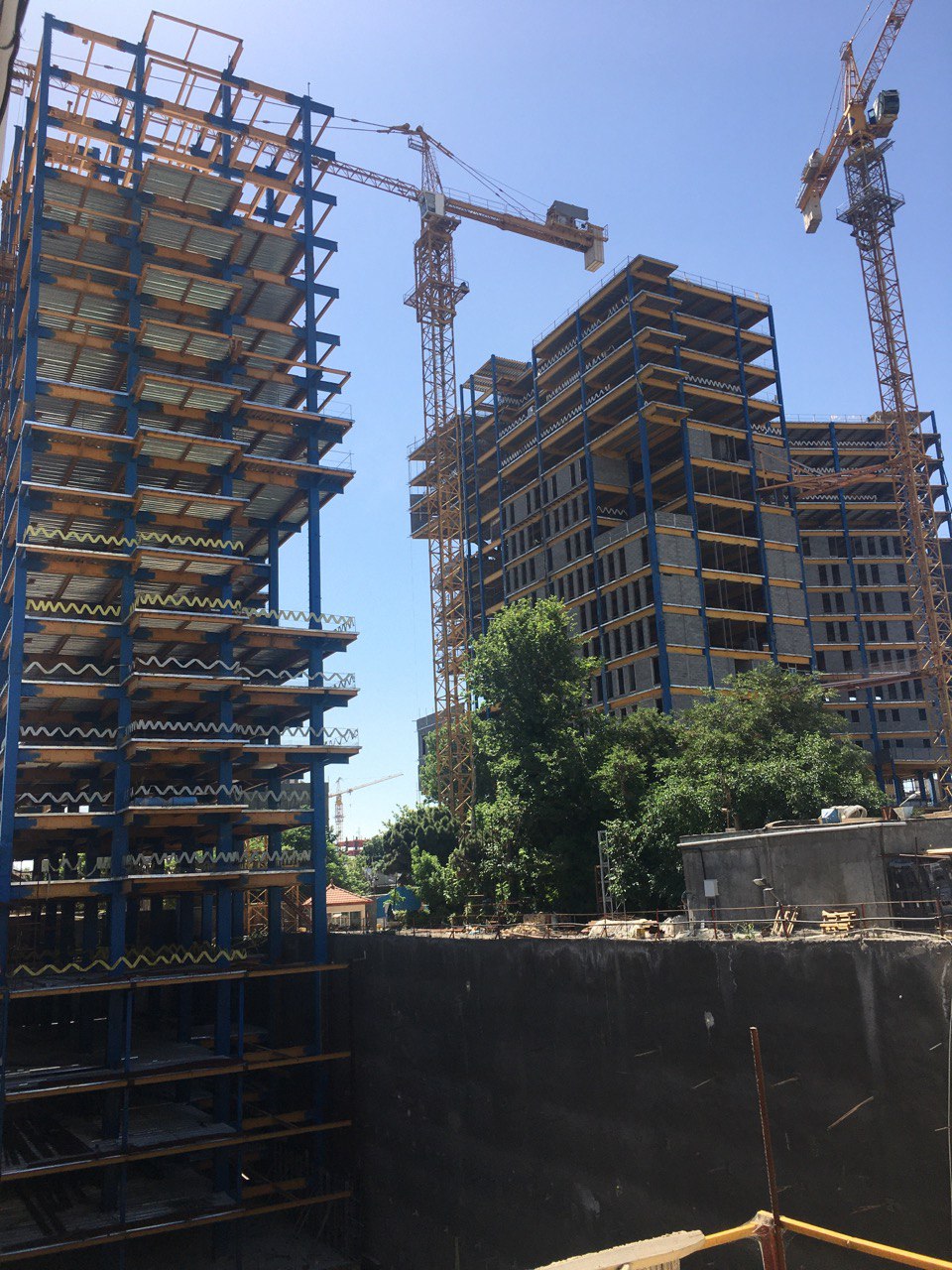

بلوک A1 : اجرای کل ساخت و نصب اسکلت فلزی در ۶ پارت به اتمام رسیده است .
۲- اجرای عایق بدنه گود از روی فوندانسیون با تراز صفر در ضلع شرق و شمال به اتمام رسیده است و در ضلع جنوب در حال اجرا می باشد .
۳- اجرای آرماتوربندی و قالب بندی و بتن ریزی دیوار حائل در طبقه ۵- در ضلع شرق و جنوب به اتمام رسیده و در ضلع شمال در حال اجرا می باشد .

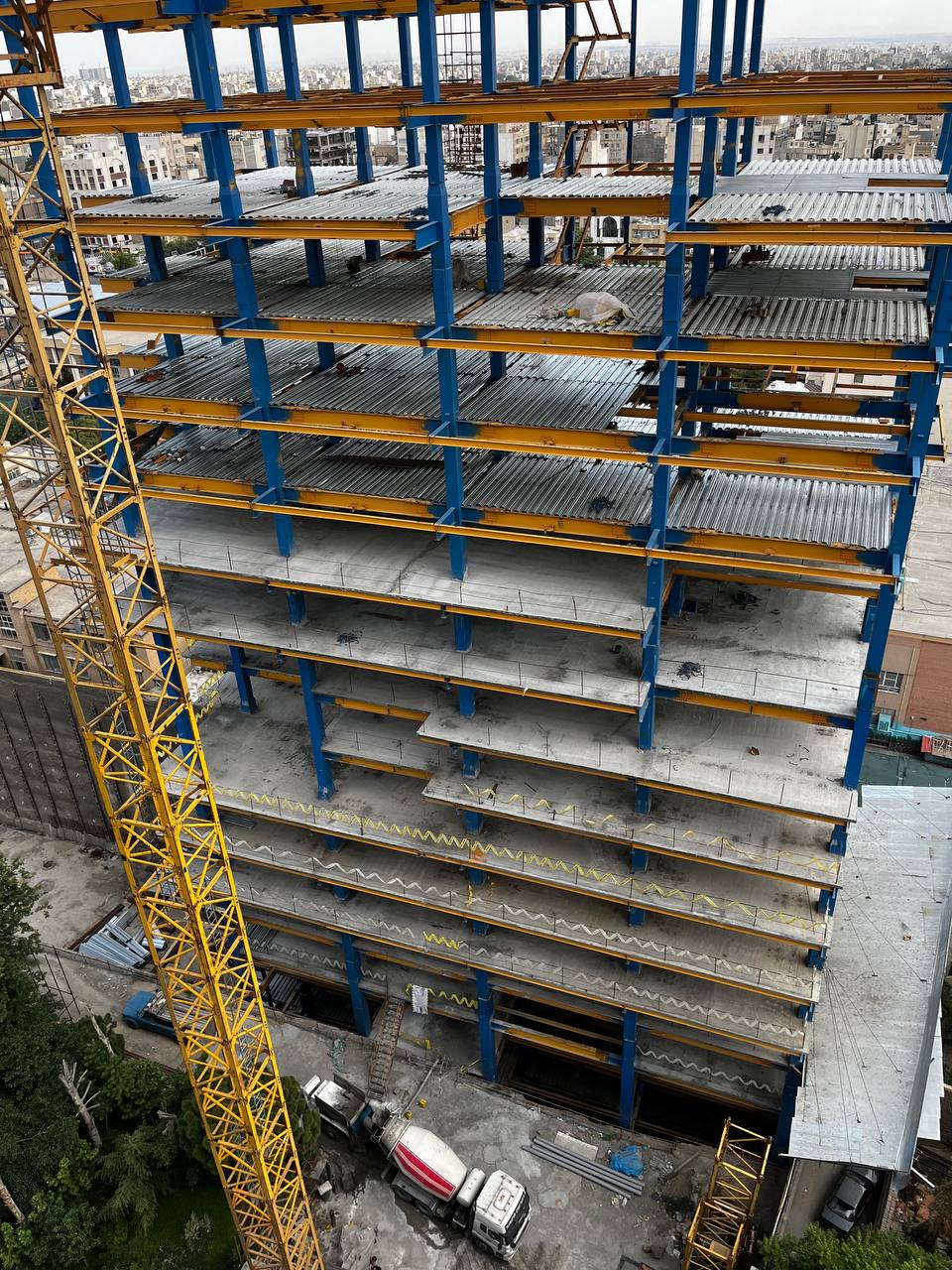

۴- اجرای سقف عرشه فولادی در طبقه همکف و ۱+ و ۲+ و ۳+ و ۴+ و ۵+ به طور کامل اجرا گردیده است و در طبقه ۵- اجرای نصب ورق و آرماتوربندی تکمیل گردیده است .
بلوک A2 : اجرای زهکش و عایق کف و بدنه تا ارتفاع ۳ متر به اتمام رسیده و تحویل شده است . اجرای آرماتوربندی قالب بندی و بتن ریزی فونداسیون بلوک تکمیل شده است.
بلوک B : اجرای زهکش و عایق کف و بدنه تا ارتفاع ۳ متر به اتمام رسیده و تحویل شده است . اجرای آرماتوربندی قالب بندی و بتن ریزی فونداسیون بلوک تکمیل شده است.
بلوک C1 و C2 : بتن ریزی به اتمام رسیده و اجرای فونداسیون هم کامل شده است.

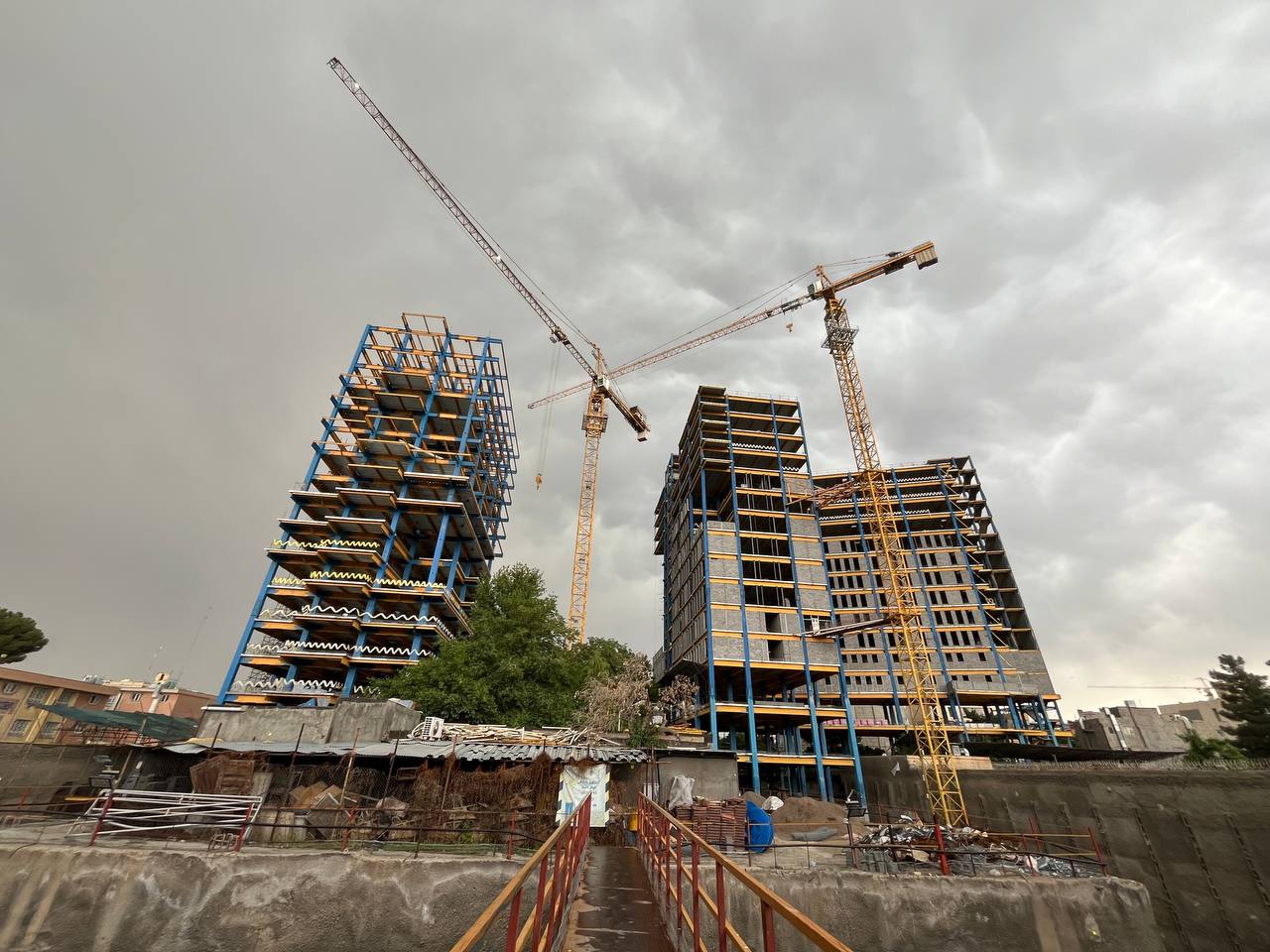

بلوک D : 1- اجرای ساخت و نصب اسکلت فلزی از پارت ۴ تا ۸ بطور کامل اجرا و تحویل گردیده است .
۲- اجرای عملیات ضد حریق اسکلت از طبقه ۵- تا ۱- بطور کامل انجام و تحویل گردیده است .
۳- اجرای نصب وال پست و دیوار چینی از طبقه ۵- تا ۱- انجام و در مرحله تحویل گیری می باشد .
۴- اجرای نصب وال پست و دیوار چینی در طبقه ۳+ تا ۴+ انجام و در مرحله تحویل گیری می باشد .
۵- اجرای نصب وال پست و دیوار چینی ( پیرامونی و داخلی ) و … از طبقه ۵+ تا ۱۰+ در حال اجرا می باشد .
۶- اجرای نصب وال پست دیوار نما در ضلع شرقی از طبقه ۱۱+ تا بام در حال اجرا می باشد .
۷- اجرای زیر سازی و نصب سرامیک خشک نما از طبقه ۳+ تا با در ضلع شرقی در حال اجرا می باشد .
|
|
